Quando si parla di allaccio fotovoltaico, il punto decisivo non è solo montare i pannelli: è far coincidere progetto elettrico, rete di distribuzione e regole economiche in un iter che, se impostato bene, resta ordinato e prevedibile. In questa guida trovi i passaggi pratici per collegare l’impianto alla rete in Italia, capire quali documenti servono, quanto può costare e cosa cambia oggi per la valorizzazione dell’energia immessa. Per chi gestisce un’abitazione, un condominio o un immobile da mettere a reddito, è una verifica che incide più di quanto sembri sul risultato finale.
Le informazioni essenziali da tenere a mente prima di avviare la pratica
- La connessione alla rete è una pratica tecnica, amministrativa ed economica: non coincide con la sola installazione dei moduli.
- Il preventivo del gestore ha 45 giorni lavorativi di validità e va accettato entro i termini.
- Il corrispettivo per ottenere il preventivo, nel TICA di ARERA, parte da 30 euro e arriva a 200 euro in base alla potenza richiesta.
- Il corrispettivo di connessione si paga in due tranche: 30% all’accettazione e 70% prima del completamento finale.
- Per i nuovi impianti, lo Scambio sul Posto non è più la strada standard: oggi contano soprattutto Ritiro Dedicato e vendita a mercato.
- Il Modello Unico è oggi la via più lineare per molti impianti FV fino a 200 kW, ma solo se ricorrono i requisiti previsti.
Cosa significa davvero collegare un impianto alla rete

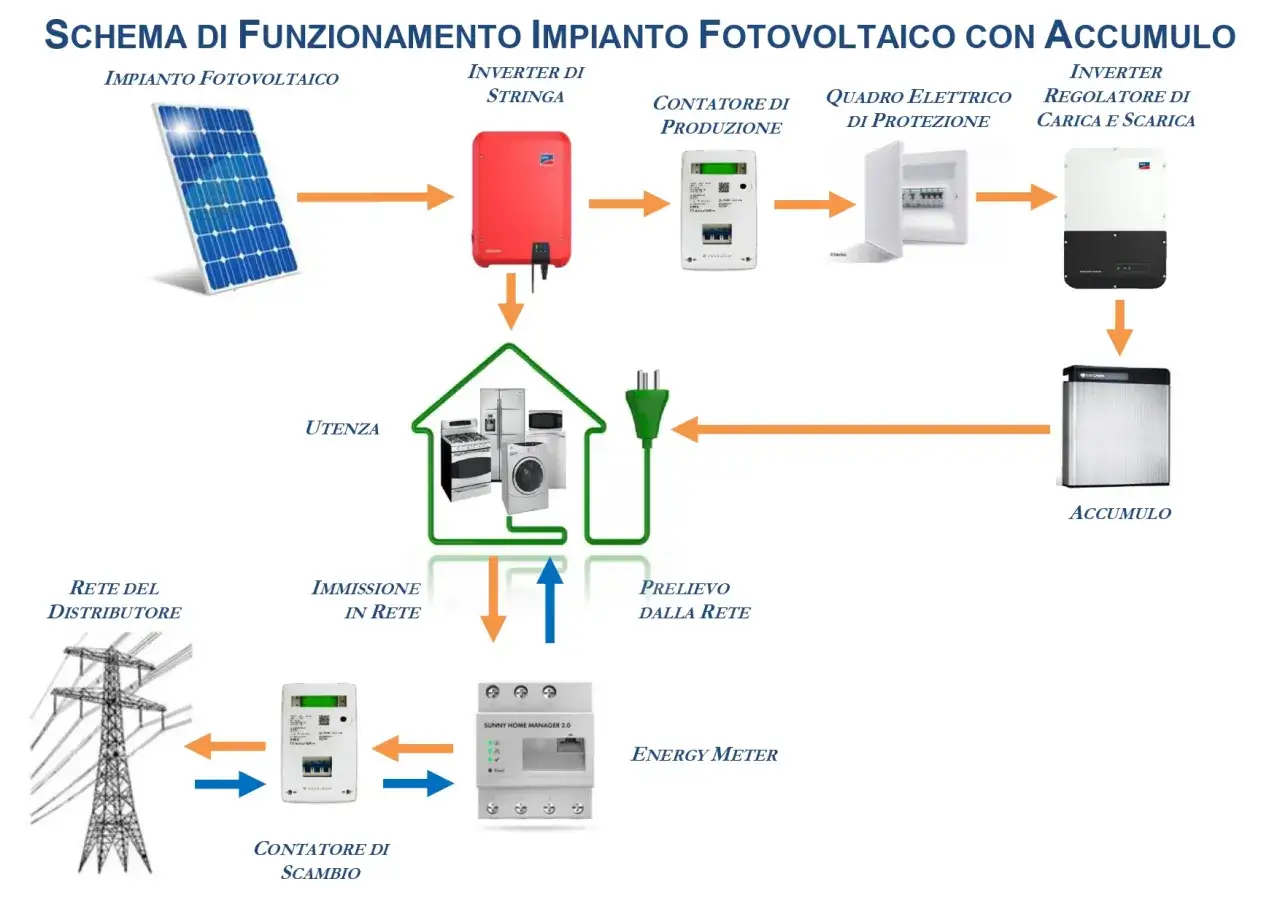

La connessione alla rete è il passaggio che rende l’impianto davvero operativo. Senza quel punto, il fotovoltaico può anche essere installato e collaudato, ma non può lavorare in modo regolare con il distributore, il contatore e i flussi di energia in immissione e prelievo.
Io separo sempre tre livelli: la parte fisica, cioè il collegamento elettrico; la parte amministrativa, cioè la pratica con il gestore di rete; e la parte economica, cioè il regime con cui valorizzi l’energia che non consumi in casa o nell’attività. Il POD identifica il punto di fornitura, ma non sostituisce la verifica tecnica del punto di connessione, delle protezioni e dell’inverter.
- Il distributore verifica che il punto di rete sia compatibile con la potenza richiesta.
- Il progettista prepara schema elettrico, dati tecnici e protezioni.
- Dopo l’attivazione, la produzione viene registrata e puoi gestire l’energia immessa con il regime corretto.
L’errore più comune è trattare questa fase come un dettaglio finale. In realtà è uno dei primi elementi da progettare, perché se il punto di rete non regge la potenza richiesta, tutto il resto rallenta. Il percorso operativo parte proprio da qui.

Come si svolge l’iter passo dopo passo
La sequenza cambia un po’ in base alla taglia dell’impianto e al tipo di rete, ma la logica è sempre la stessa. Prima si verifica la fattibilità, poi si chiede il preventivo, quindi si accettano le condizioni e solo dopo si passa ai lavori e all’attivazione.
- Verifica preliminare. Il progettista o l’installatore controlla potenza, punto di connessione, spazio disponibile e compatibilità con la rete esistente.
- Invio della richiesta. La pratica va presentata al gestore di rete competente con i dati tecnici e amministrativi richiesti.
- Ricezione del preventivo. Il distributore propone la soluzione tecnica e il relativo corrispettivo; il preventivo ha 45 giorni lavorativi di validità.
- Accettazione e pagamento iniziale. Per il corrispettivo di connessione si versa in genere il 30% all’accettazione del preventivo.
- Esecuzione dei lavori. Se servono opere sulla rete, il calendario dipende dal distributore; se alcune attività sono a carico del richiedente, il collaudo diventa un passaggio chiave.
- Attivazione e registrazione. Una volta completata la connessione, i dati vengono registrati nei sistemi di rete e si può entrare in esercizio.
- Gestione dell’energia immessa. Dopo l’avvio, si definisce come valorizzare l’energia in eccesso, di solito con Ritiro Dedicato o vendita a mercato.
Nei casi semplici l’iter si compatta e resta leggibile; quando invece servono adeguamenti di linea, autorizzazioni o opere più invasive, i tempi si allungano e la pratica diventa molto più sensibile agli errori documentali. Ed è proprio per questo che conviene distinguere subito la strada semplificata da quella ordinaria.
Modello Unico o iter ordinario
Per molti impianti residenziali e piccoli commerciali la differenza pratica è enorme. Il Modello Unico è pensato per rendere più lineare la realizzazione, la connessione e l’esercizio di nuovi impianti fotovoltaici che rispettano requisiti precisi; l’iter ordinario resta invece la via per i casi fuori perimetro o più complessi.
| Aspetto | Modello Unico | Iter ordinario |
|---|---|---|
| Taglia tipica | Impianti FV fino a 200 kW, se rispettano i requisiti previsti | Impianti oltre il perimetro semplificato o con esigenze particolari |
| Contesto ideale | Tetti di edifici, pertinenze o strutture compatibili, con punti di prelievo attivi in bassa o media tensione | Casi con rete da adeguare, autorizzazioni più articolate o configurazioni non standard |
| Vantaggio pratico | Meno passaggi e flusso più rapido, soprattutto se il progetto è pulito fin dall’inizio | Più flessibilità tecnica, ma anche più controllo e tempi spesso più lunghi |
| Punto critico | Bisogna rispettare con precisione i requisiti del modulo e della rete | Il fascicolo può allungarsi per preventivi, autorizzazioni e lavori di rete |
Secondo il GSE, i nuovi template del Modello Unico validi dal 30 maggio 2025 coprono gli impianti fotovoltaici sotto i 200 kW e mantengono aperta la strada al Ritiro Dedicato o alla vendita a mercato. Nella pratica, per una casa singola o un tetto aziendale ben dimensionato, è spesso la via più pulita. Se invece il progetto è fuori standard, forzare la scorciatoia di solito costa più tempo di quanto faccia risparmiare.
Il passo successivo, in ogni caso, è preparare bene i documenti. Qui si gioca una parte decisiva della velocità della pratica.
Documenti e dati da preparare prima della richiesta
La qualità della connessione si vede già dalla prima domanda. Se i dati sono coerenti, il fascicolo scorre; se sono incompleti o contraddittori, il gestore rallenta o chiede integrazioni, e il calendario si allunga senza bisogno.
- Codice POD e dati del punto di prelievo esistente.
- Anagrafica del richiedente e titolo che legittima l’uso dell’immobile o del tetto.
- Schema elettrico dell’impianto, dati dell’inverter e potenza prevista in immissione.
- Ubicazione precisa dell’impianto, con dati catastali e indirizzo coerenti.
- Eventuali autorizzazioni edilizie, paesaggistiche o condominiali, se necessarie.
- Documentazione tecnica richiesta dal progettista o dal distributore per verifiche e collaudo.
Se il progetto riguarda un condominio o un immobile condiviso, aggiungo sempre una verifica sul diritto di utilizzo delle superfici interessate. È un dettaglio che molti sottovalutano, ma basta una discrepanza tra chi firma e chi ha il titolo sull’immobile per fermare la pratica nel punto peggiore.
Quando la documentazione è in ordine, il tema successivo diventa il costo reale della connessione. Ed è qui che conviene distinguere tra tariffa amministrativa e spesa di rete.
Quanto costano preventivo e connessione
Il costo non dipende solo dai pannelli, ma soprattutto da cosa deve fare il distributore per rendere il punto di connessione adatto alla potenza richiesta. Il TICA di ARERA prevede un corrispettivo per l’ottenimento del preventivo che varia in base alla potenza in immissione.
| Voce | Indicazione pratica |
|---|---|
| Corrispettivo per ottenere il preventivo | 30 euro fino a 6 kW, 50 euro oltre 6 kW e fino a 10 kW, 100 euro oltre 10 kW e fino a 50 kW, 200 euro oltre 50 kW e fino a 100 kW |
| Corrispettivo di connessione | Dipende dalle opere necessarie, dalla soluzione tecnica proposta e dagli eventuali adeguamenti della rete |
| Pagamento iniziale | 30% all’accettazione del preventivo |
| Saldo finale | 70% alla comunicazione di completamento delle opere necessarie alla connessione |
Qui il punto non è inseguire una cifra unica, perché la spesa finale cambia molto se il cantiere è semplice o se la rete va ampliata. In un impianto domestico con allaccio già vicino e potenza contenuta, il costo resta spesso più leggibile; se invece servono linee nuove, cabine o lavori sulla rete esistente, il preventivo cresce per ragioni tecniche, non commerciali.
La parte più utile, da questo punto di vista, è leggere il preventivo come una mappa: ti dice non solo quanto spendi, ma anche quanto è complesso il punto di connessione. Da lì si capisce meglio perché alcuni impianti partono in poche settimane e altri restano fermi per mesi.
Tempi realistici e punti in cui la pratica si allunga
Il tempo non dipende solo dalla velocità del gestore. Dipende soprattutto da quanto il progetto è già pronto quando entra in iter. Un fascicolo ordinato può andare avanti senza attriti; un fascicolo pieno di correzioni fa perdere giorni in ogni scambio.
Due numeri contano più di altri. Il preventivo ha 45 giorni lavorativi di validità, quindi va accettato entro quel termine. Inoltre, quando alcune opere sono realizzate dal richiedente, la connessione deve essere attivata entro 10 giorni lavorativi dalla comunicazione di completamento, al netto dei tempi imputabili a chi presenta la pratica.
- Dati mancanti: indirizzi, POD, potenze o schemi che non coincidono tra loro.
- Autorizzazioni non allineate: pratiche edilizie, paesaggistiche o condominiali non chiuse.
- Modifiche al progetto: cambiare potenza o configurazione dopo il preventivo significa spesso perdere tempo.
- Opere di rete: quando il distributore deve intervenire, il calendario esce dalla logica del singolo impianto.
- Collaudo e documentazione finale: se il tecnico non consegna tutto in modo coerente, l’attivazione slitta.
Nei casi più lineari la pratica può chiudersi in poche settimane; quando invece servono interventi sulla rete o autorizzazioni esterne, i tempi diventano facilmente di mesi. È una differenza sostanziale e conviene tenerla presente subito, non quando il cantiere è già avviato. A questo si aggiunge la scelta del regime con cui valorizzare l’energia prodotta, che oggi è cambiata parecchio.
Cosa cambia nel 2026 per chi valorizza l’energia prodotta
Qui la novità più importante è economica, non solo tecnica. Per i nuovi impianti non si parte più dallo Scambio sul Posto: le nuove richieste sono state chiuse per gli impianti entrati in esercizio dopo il 29 maggio 2025, con l’ultima finestra utile aperta fino al 26 settembre 2025 per i casi già maturati.
Se l’obiettivo è vendere l’energia immessa, oggi le strade ordinarie sono il Ritiro Dedicato o la vendita a mercato. Con il Modello Unico, il GSE attiva il contratto RID dalla data di connessione comunicata dal gestore; nella modalità standard, invece, la domanda va inviata entro 60 giorni dall’entrata in esercizio.
Nella gestione di un impianto piccolo, io considero quasi sempre il Ritiro Dedicato la soluzione più semplice da governare: meno passaggi, meno controlli incrociati e una logica più coerente con l’autoconsumo. La vendita a mercato resta una strada possibile, ma di solito ha senso quando la taglia dell’impianto e l’organizzazione del soggetto produttore giustificano un livello di gestione più alto.
Il quadro cambia ancora un po’ quando l’impianto non è su una casa singola, ma dentro un condominio o in un immobile locato. Lì la connessione è la parte tecnica; il resto è soprattutto governance dell’immobile.
Impianti in condominio o in immobili locati
Su un immobile singolo la connessione alla rete è soprattutto un problema tecnico. In condominio o in locazione, invece, entra subito in gioco il titolo di disponibilità dell’immobile: chi presenta la pratica deve poter dimostrare di avere il diritto di usare il tetto, le pertinenze o gli spazi interessati.
- Se il tetto è comune, servono una delibera o un mandato chiaro.
- Se l’immobile è in affitto, il consenso del proprietario non è un dettaglio secondario.
- Se l’impianto serve parti comuni, il progetto va coordinato con amministratore e tecnico elettrico.
- Se l’obiettivo è una rendita energetica stabile, conviene definire prima chi firma, chi incassa e chi si occupa della manutenzione.
Questo non rende la connessione più difficile sul piano elettrico, ma può bloccarla sul piano documentale. E spesso è proprio lì che si perdono le settimane peggiori. Per questo, prima di inviare tutto, faccio sempre un ultimo controllo mirato sui punti che generano rinvii inutili.
Le ultime verifiche che evitano rinvii e costi inutili
Prima di chiudere una pratica di connessione, guardo sempre gli stessi dettagli. Sono banali solo in apparenza: se uno di questi manca, la pratica resta sospesa anche quando l’impianto è già pronto.
- La potenza in immissione richiesta è coerente con l’impianto reale.
- Il POD, l’indirizzo e i dati catastali coincidono in tutti i documenti.
- Lo schema elettrico e le protezioni sono aggiornati alla taglia dell’impianto.
- Hai già scelto se usare RID o vendita a mercato dopo l’attivazione.
- Se prevedi batteria o wallbox, il quadro elettrico è dimensionato per evolvere senza rifare il lavoro.
Per me la regola semplice è questa: una connessione ben progettata vale più di un preventivo leggermente più basso. Se i dati sono allineati, il cantiere procede e l’impianto entra in esercizio senza rimbalzi inutili; se invece qualcosa non torna, il problema raramente è il pannello e quasi sempre è il fascicolo. Quando si lavora su un immobile abitato, affittato o in condominio, è proprio questa la parte che conviene chiudere con più attenzione.
